Budowa wiaduktów drogowych w ciągu ulicy Lutyckiej i Golęcińskiej w Poznaniu

Nazwa zadania:

Budowa wiaduktów drogowych w ciągu ulicy Lutyckiej i Golęcińskiej w Poznaniu, wraz z uzyskaniem wszelkich niezbędnych decyzji administracyjnych umożliwiających realizację robót budowlanych  w ramach zadań:  „Budowa skrzyżowania bezkolizyjnego z linią kolejową nr 354 w ciągu ul. Lutyckiej w Poznaniu (ZDM/P/073) oraz „Budowa skrzyżowania bezkolizyjnego z linią kolejową nr 354 w ciągu Golęcińskiej w Poznaniu (ZDM/P/111).

Dysponent:

Zarząd Dróg Miejskich

Ogólny opis zadania:

Opracowanie dokumentacji projektowej, na podstawie której zostanie przygotowane postępowanie przetargowe na wyłonienie wykonawcy robót budowlanych w prawie opcji.

Dla zakresu gwarantowanego tj. wykonania wiaduktu nad linią kolejową w ciągu ul. Lutyckiej, wraz z przebudową układu drogowego na długości od ul. Homera do ul. Szczawnickiej, wraz z likwidacją istniejącego przejazdu kolejowego. Wykonanie nowego odcinka ul Podolańskiej od ul. Lutyckiej do ul. Szczawnickiej. Wykonanie remontu ul. Szczawnickiej na odcinku od ul. Lutyckiej do ul. Podolańskiej.

Dla zakresu z prawa opcji. Wykonanie wiaduktu nad linią kolejową w ciągu ul. Golęcińskiej (nowa lokalizacja z nowym układem drogowym), wraz z likwidacją istniejącego przejazdu kolejowego. Przebudowa części układu drogowego ul Golęcińskiej. Wykonanie ul. Podolańskiej na odcinku od ul. Lutyckiej do ul. Wojska Polskiego.

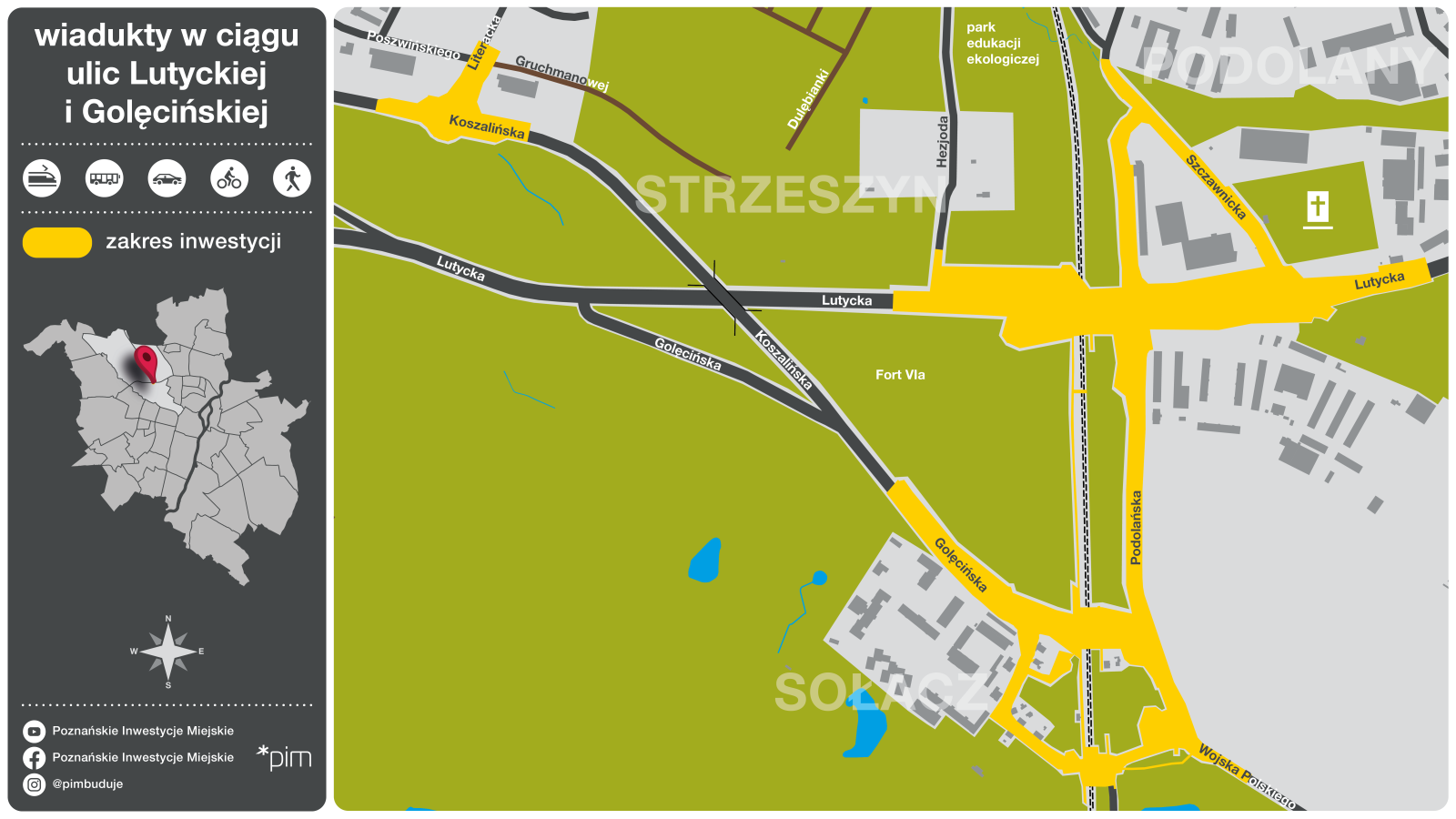

W zakresie opracowania dokumentacji koncepcyjnej znajdowało się:

  • przedłużenie al. Solidarności (od ul. Dojazd do ul. Lutyckiej),
  • łącznik między ul. Golęcińską i Lutycką,
  • przebudowa ul. Lutyckiej (od skrzyżowania z ul. Strzeszyńską do wysokości ulicy Koszalińskiej),
  • przebudowa wiaduktu drogowego w ciągu ul. Koszalińskiej, nad ul. Lutycką.

WIĘCEJ ZDJĘĆ

Terminy:
  • 2023 r. – dokonano odbioru dokumentacji projektowej
  • I kwartał 2024 r. –  przekazanie terenu budowy

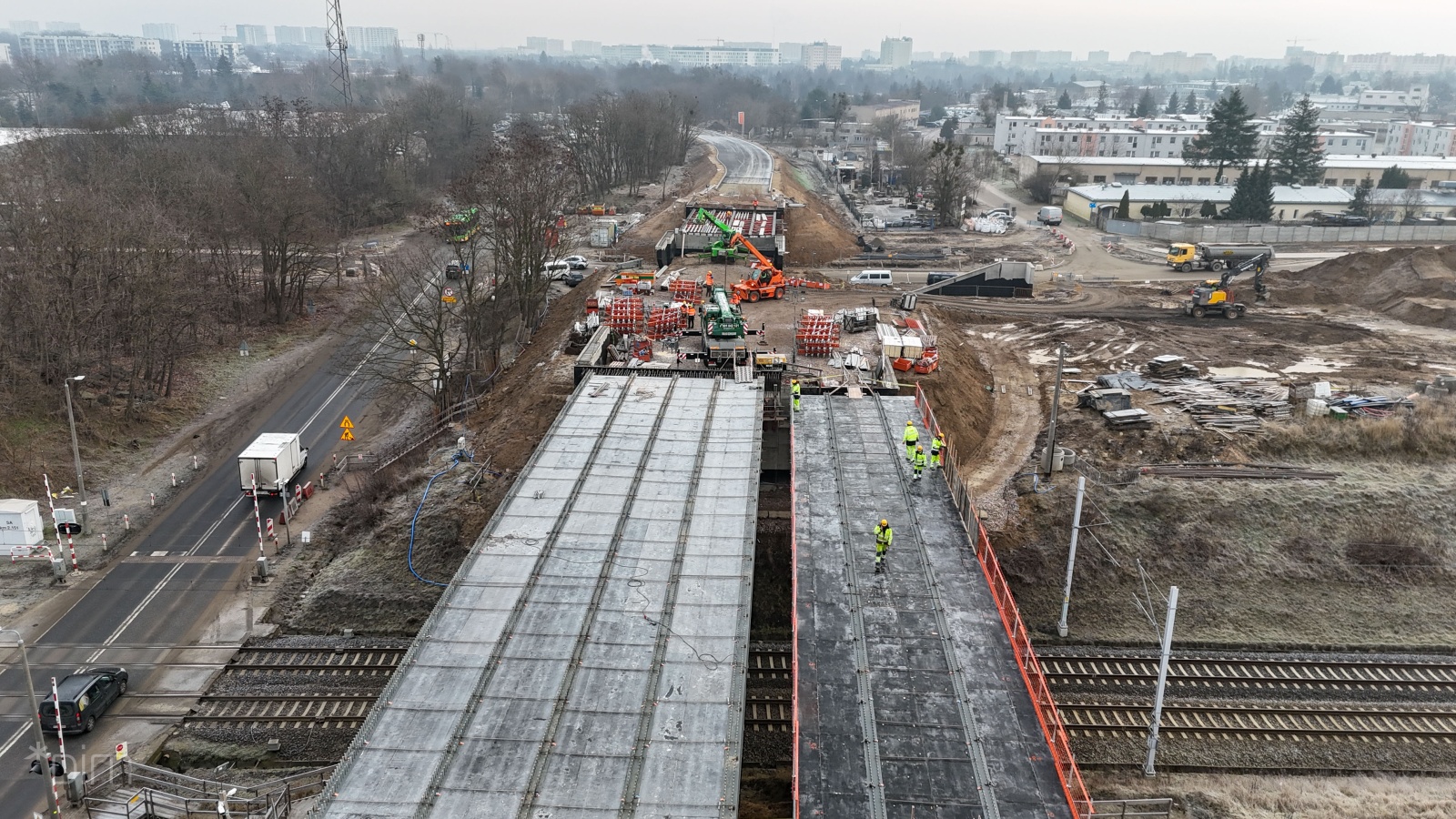

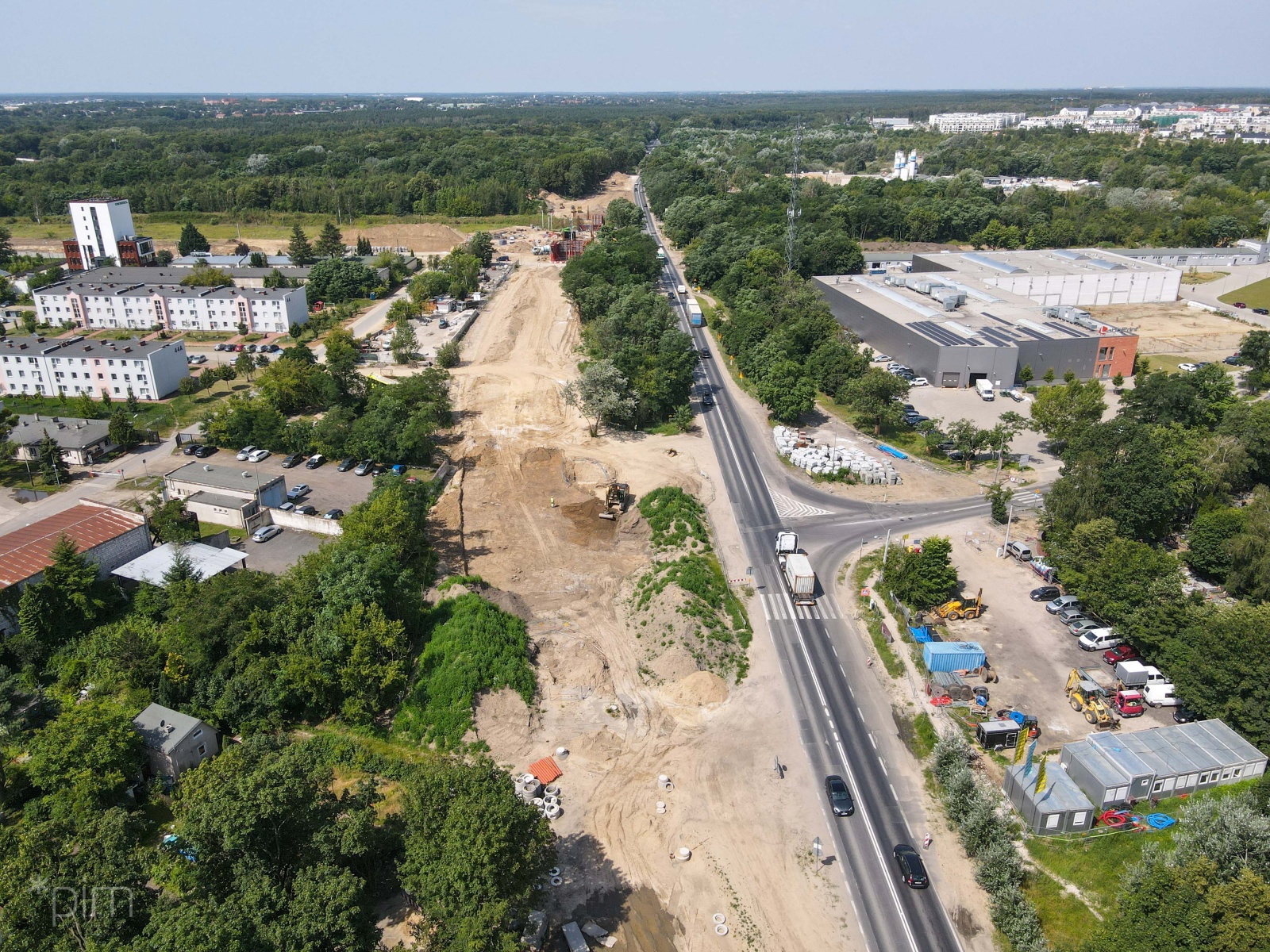

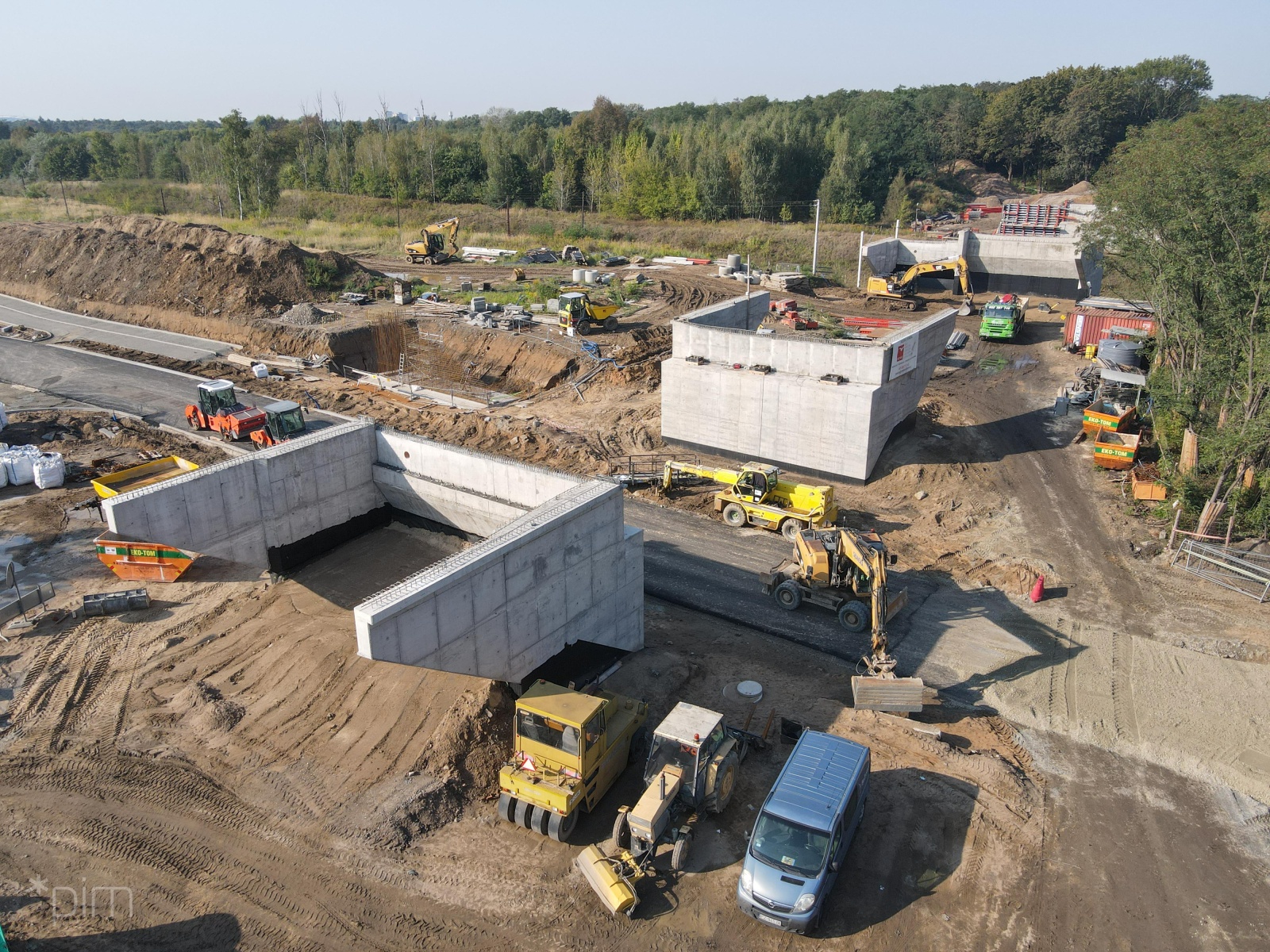

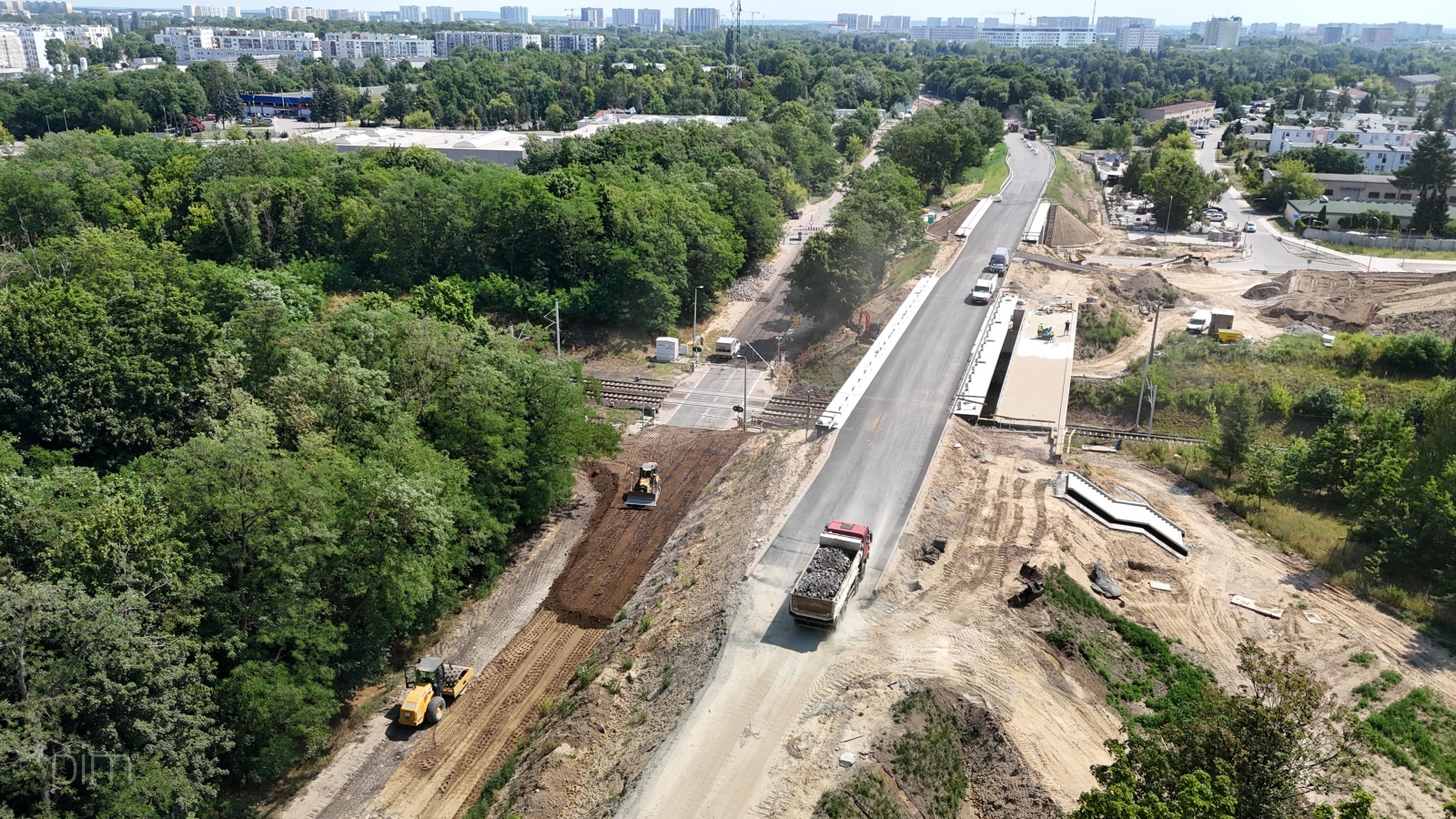

  • 2024 - 2025 r. - planowane roboty budowlane

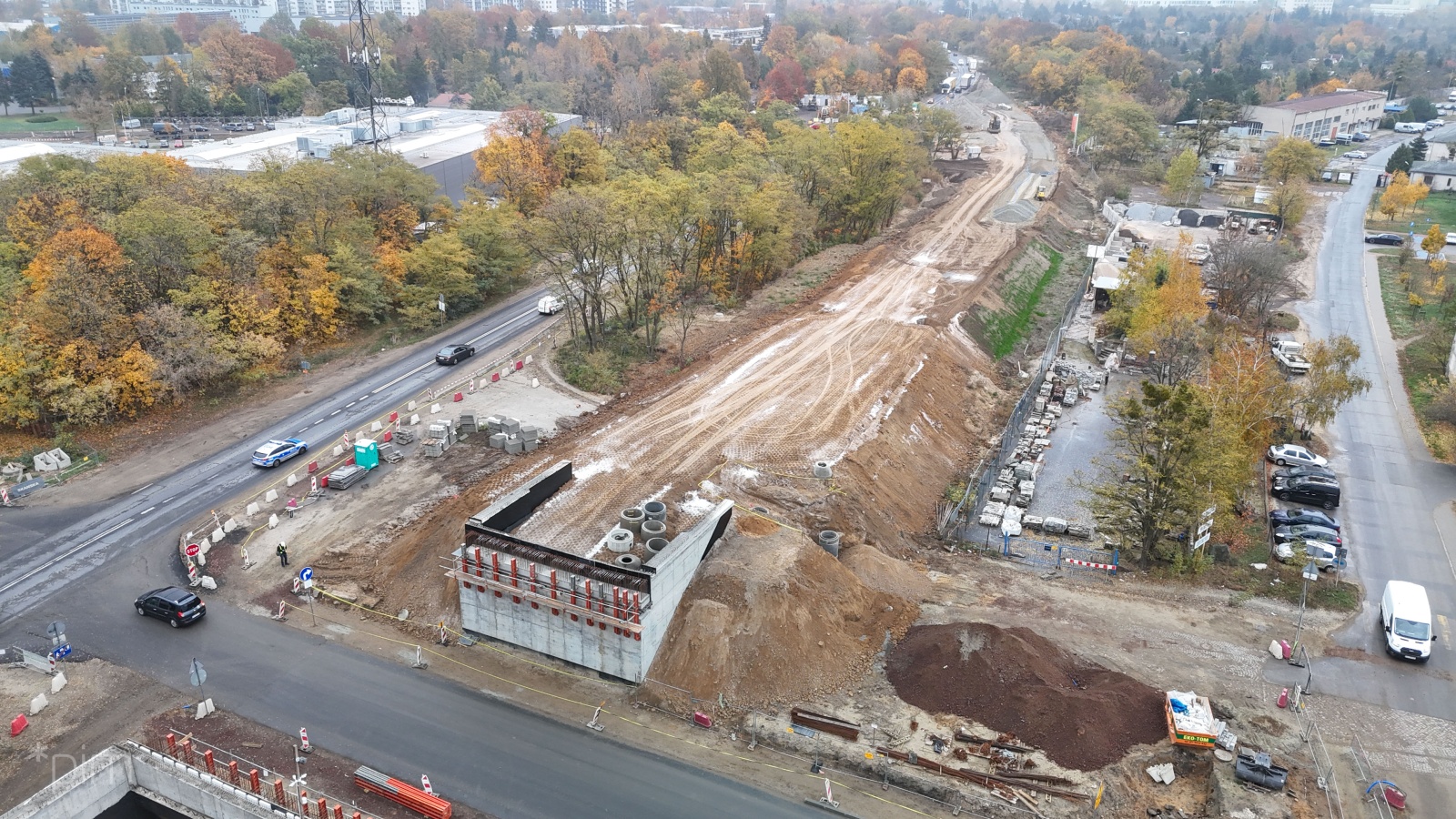

Aktualny stan realizacji:

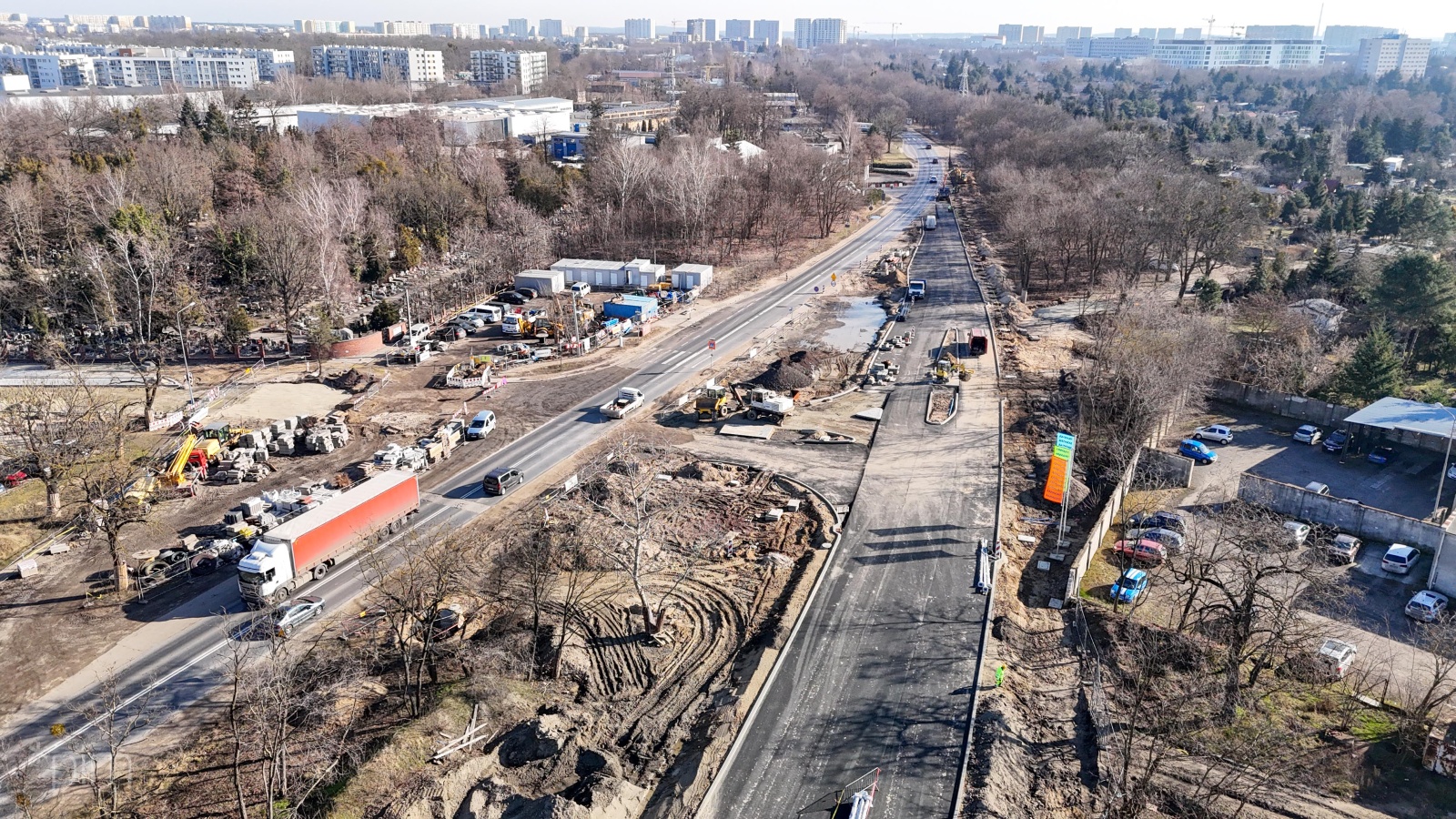

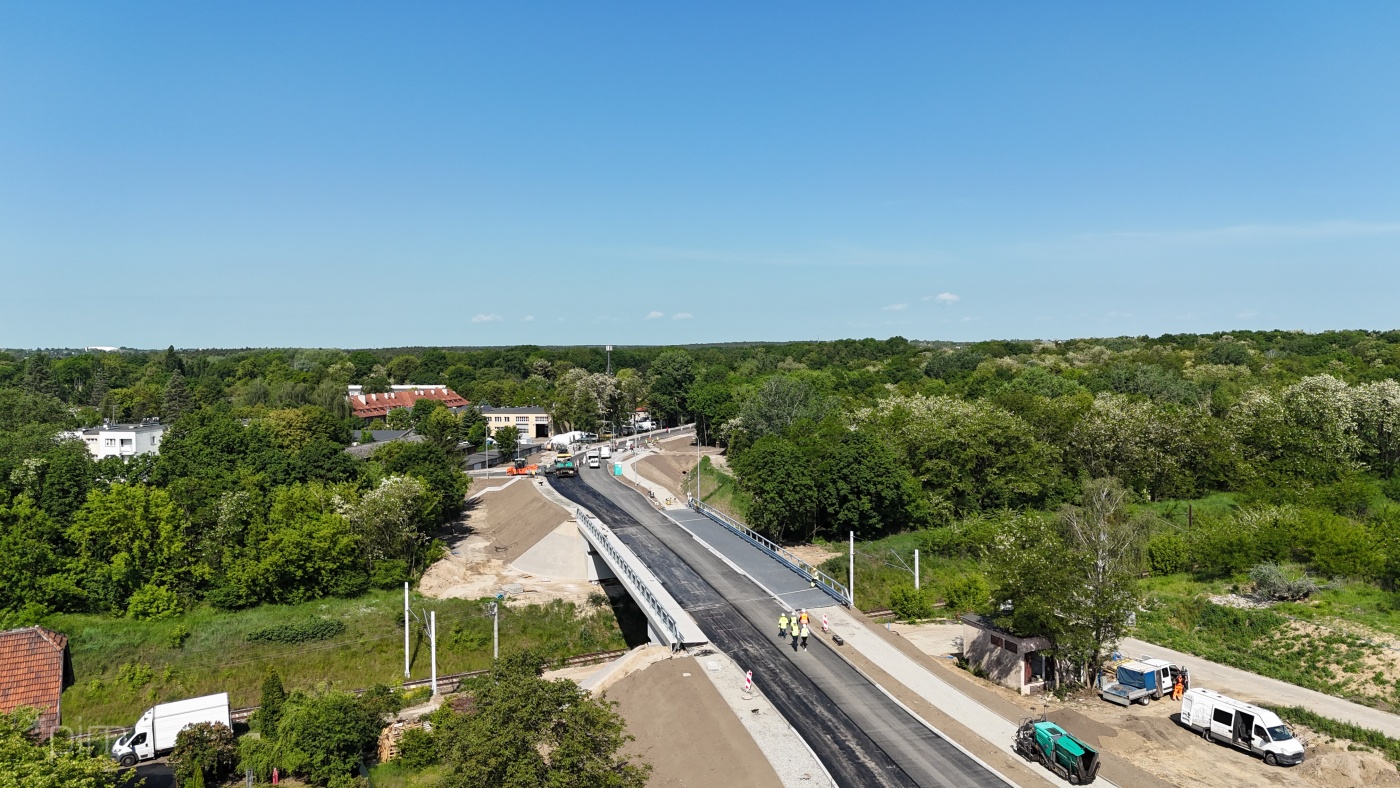

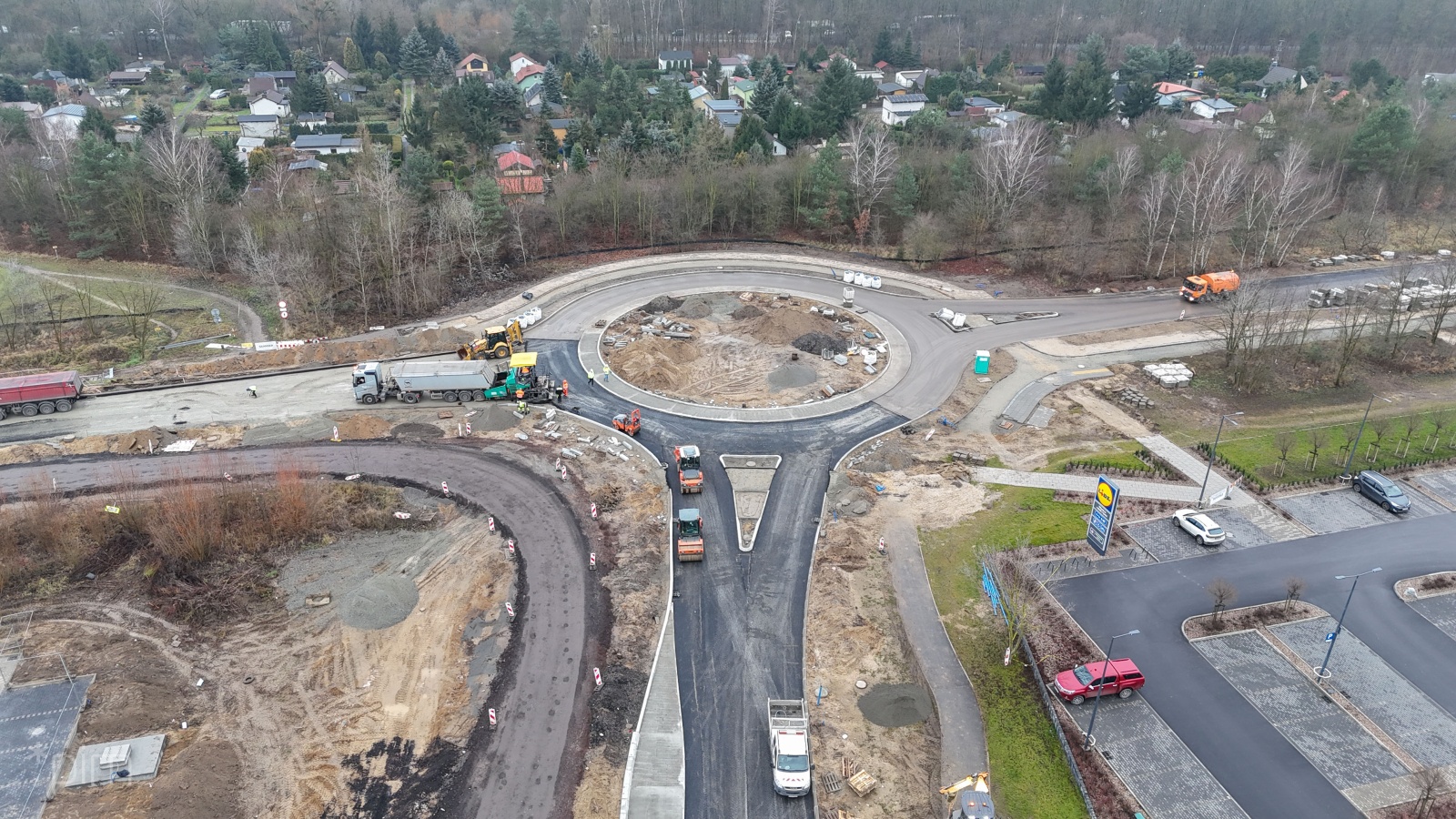

  • Trwają prace nawierzchniowe, równocześnie trwają prace związane z infrastrukturą drogową

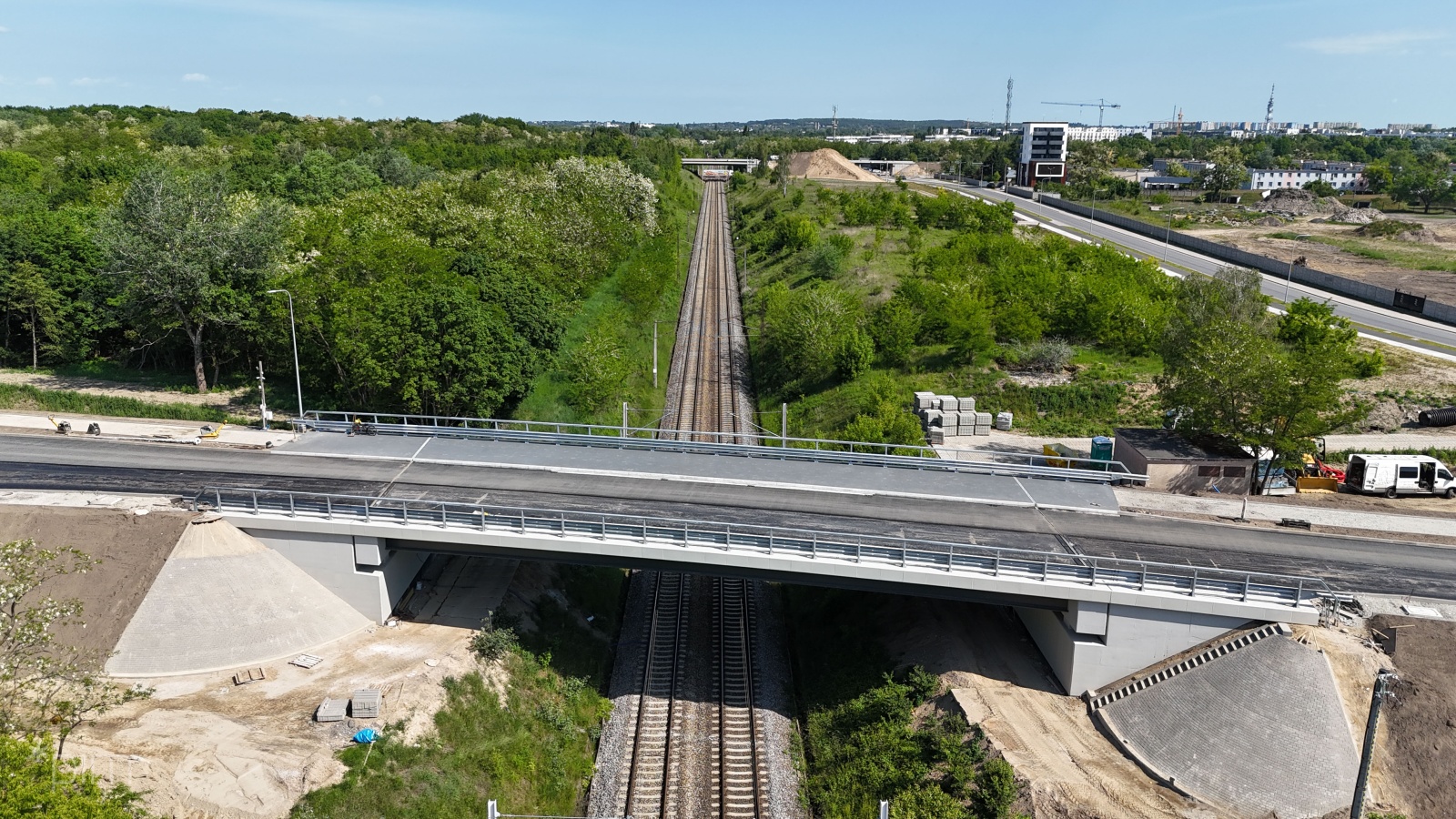

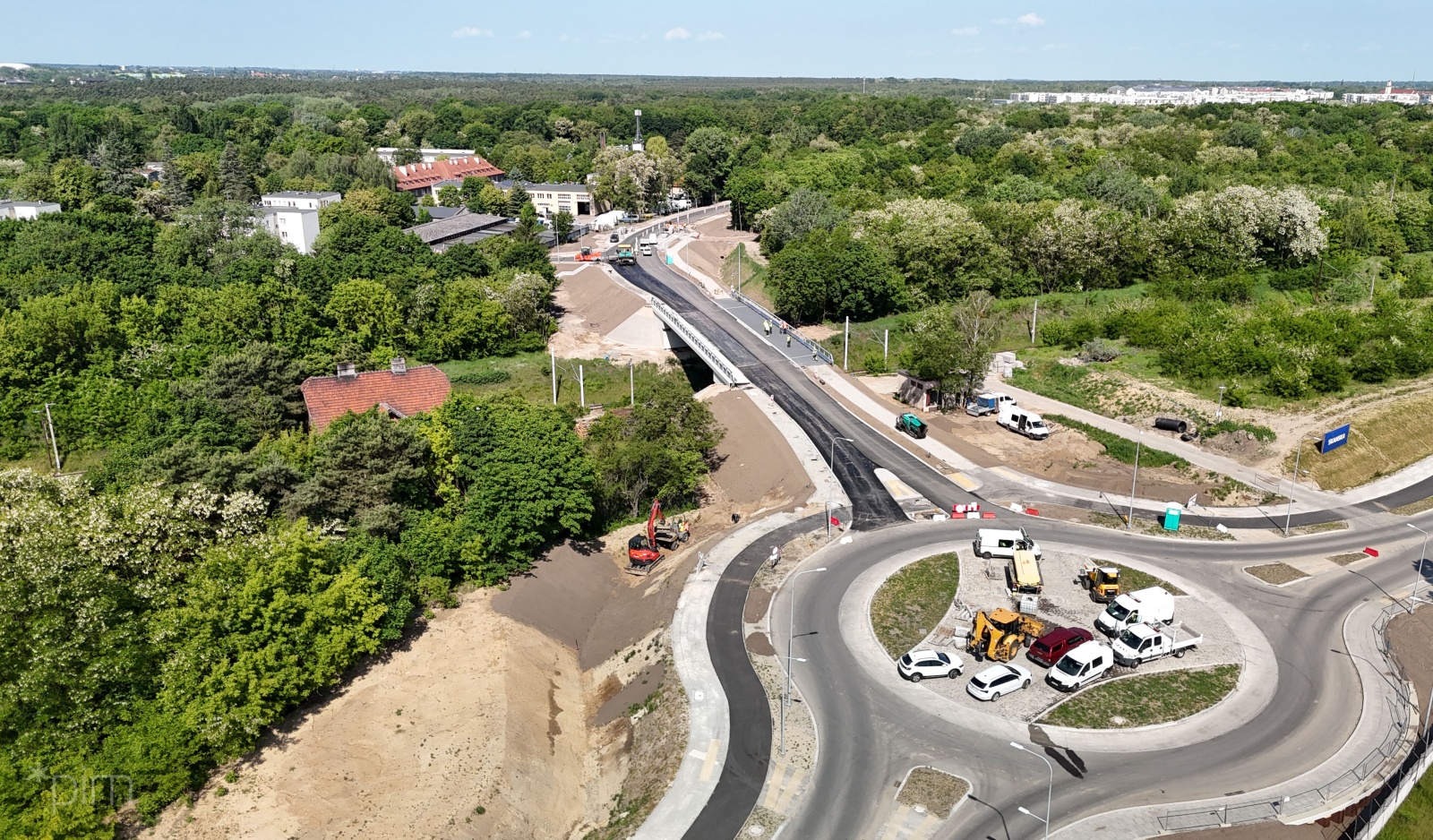

  • Ul. Golęcińska pokryta nową nawierzchnią asfaltową

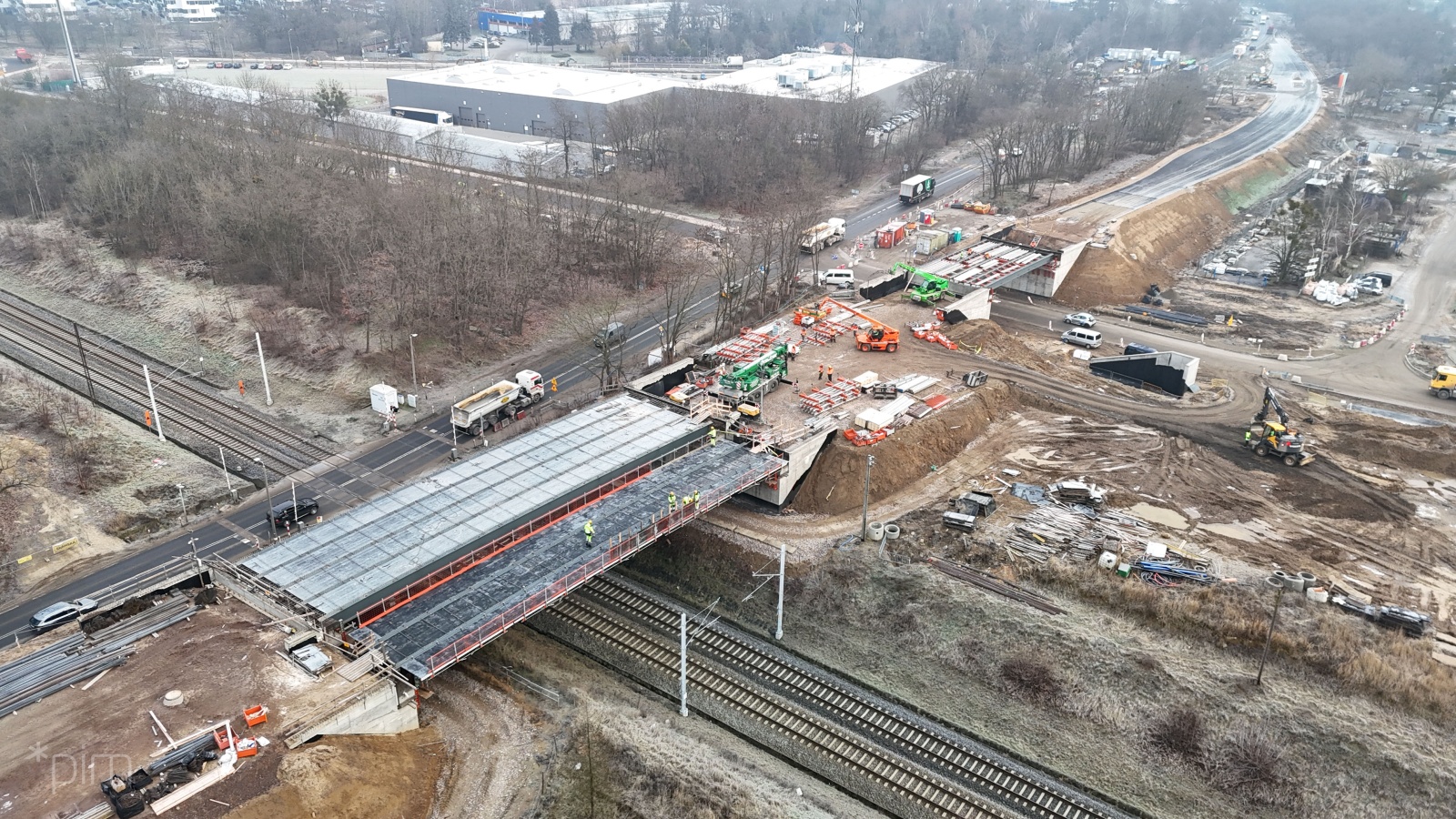

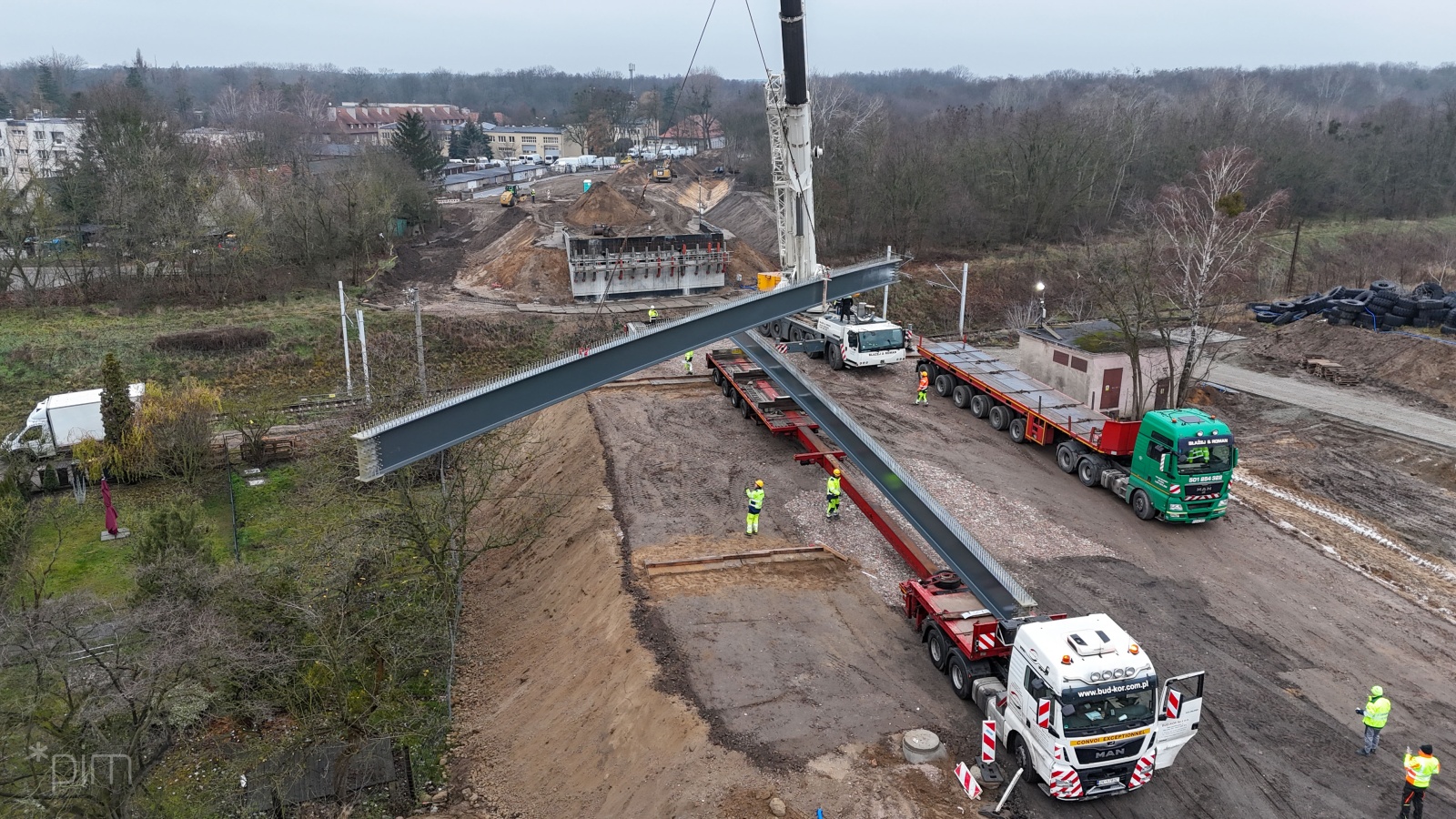

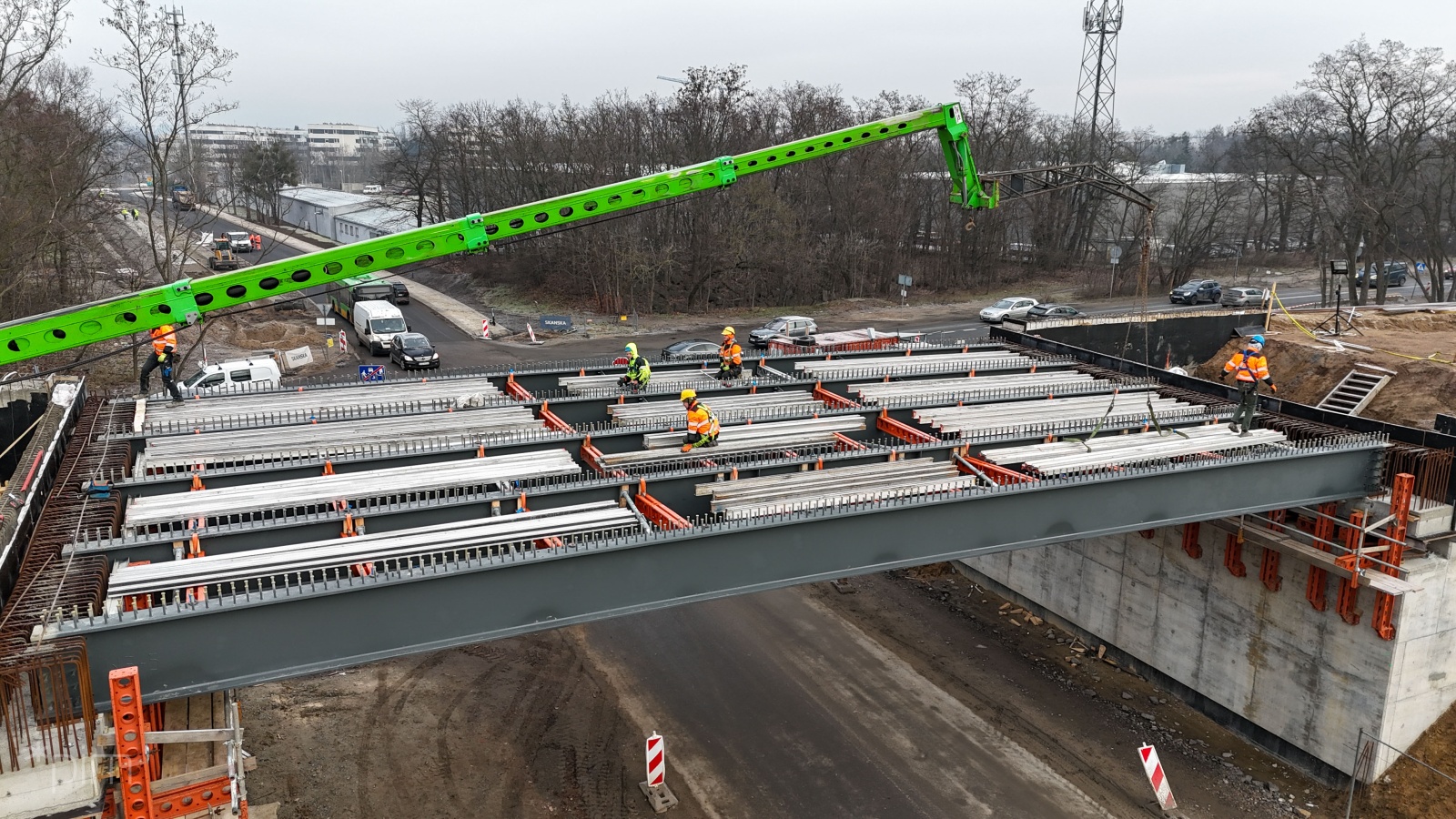

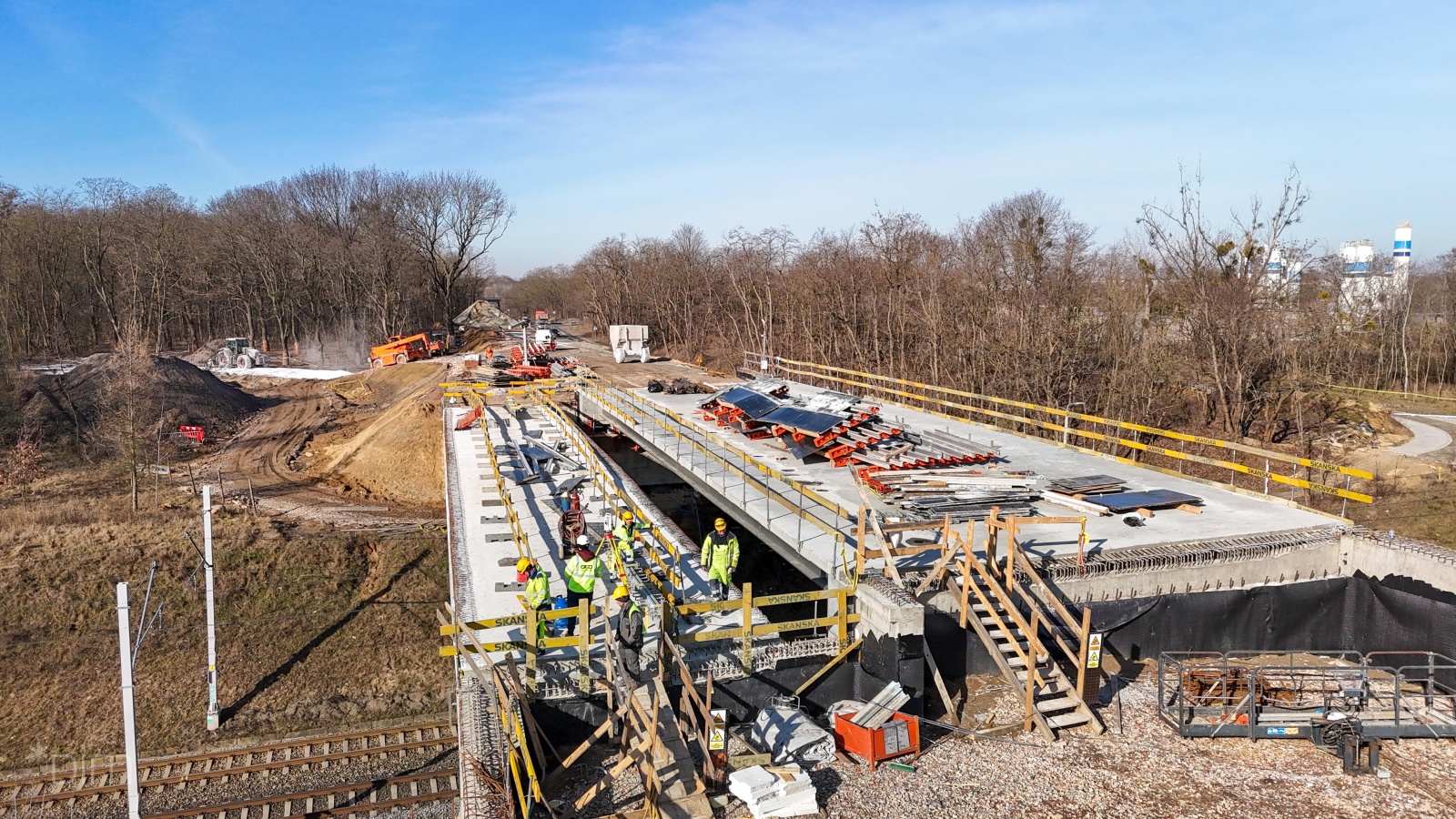

  • Realizowane prace na wiadukcie w ul. Golęcińskiej związane z przygotowaniem do prób statycznych i dynamicznych
  • Trwają roboty wykończeniowe na ul. Szczawnickiej, nawierzchniowe na skrzyżowaniu ulic Wojska Polskiego, Golęcińskiej i Podolańskiej
  • Trwają roboty brukarskie w wielu lokalizacjach
Źródła finansowania:

Środki własne Miasta Poznania

Autor: Łukasz Dolata
Data utworzenia: 26.09.2019
Osoba publikująca: Łukasz Dolata
Data publikacji: 26.09.2019 - 11:04
Aktualizacja: Zuzanna Szymczak
Data aktualizacji: 28.05.2025 - 12:05
